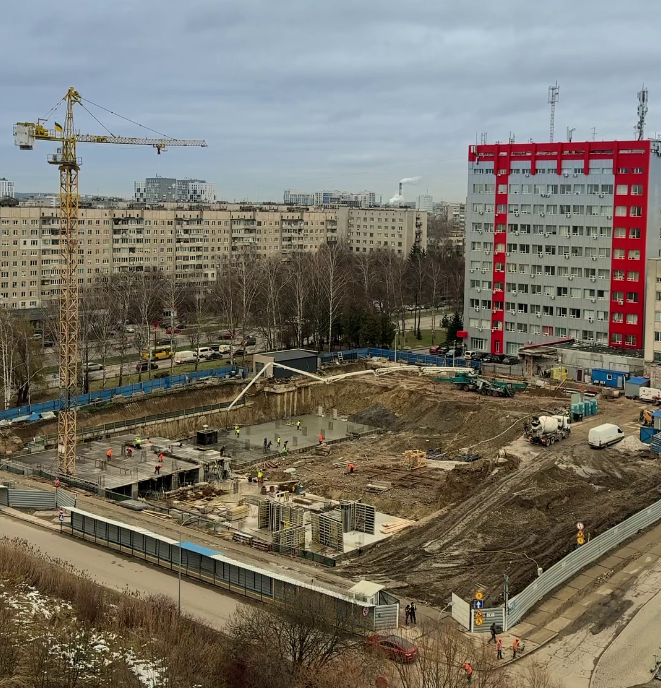

Відеозвіт з будмайданчика MECENAT на 28 листопада 2025

На 4 секції виконано опалубку плити перекриття над підземним рівнем майбутнього паркінгу.

Забетоновано фундаментну плиту 3 секції,  наразі триває армування та бетонування вертикальних елементів підземного рівня паркінгу.

Також забетоновано фундаментну плиту 5-6 секцій.

Завершено влаштування шпунтового огородження котловану з буроін’єкційних паль та відповідних ростверків вздовж 1-2 секцій та офісної будівлі.

Тривають земляні роботи під котлован 1-2 секцій та офісної вежі.

Встановлено баштовий кран, який забезпечує роботи на 3-5 секціях. Забетоновано фундамент під другий баштовий кран, який забезпечить роботи на 6 житловій секції та офісній вежі.

Відновлено асфальтобетонне покриття внутрішньоквартального проїзду від вул. Княгині Ольги.
