Відеозвіт
Зібрали головні зміни на майданчику за місяць:
3–4 секції:

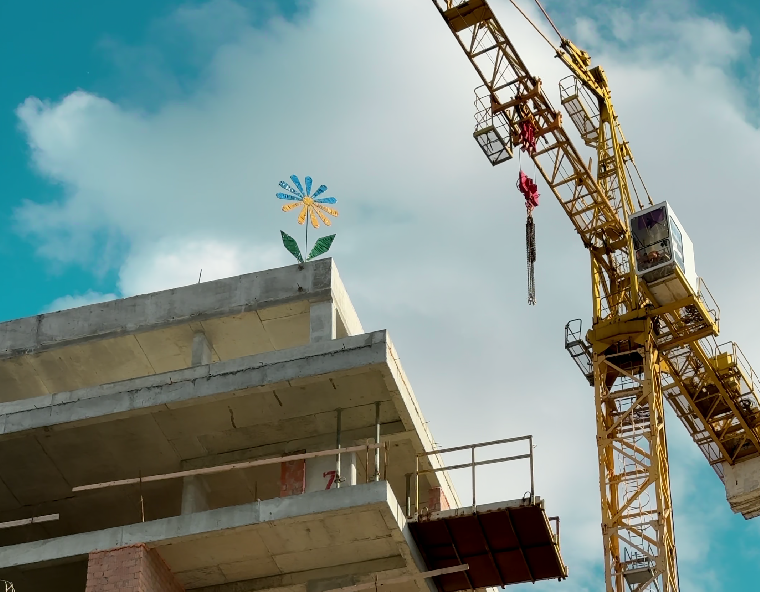

- Мурування стін вийшло на рівень останнього, 8-го поверху. Паралельно зводяться технічні приміщення на даху.
- Триває монтаж алюмінієвих віконних систем Reynaers Aluminium − роботи виконуються на рівні 4-5 поверхів.
- Монтаж склопакетів у квартирах − наразі на 2–3 житлових поверхах, підняли склопакети на 4-5 поверхи для продовження робіт.
- Розпочали влаштування системи зливової каналізації.
5–6 секції:
- Готуємося до мурування зовнішніх стін і внутрішніх перегородок − триває подача керамічних блоків на поверхи.
- Виконується зворотна засипка котловану.
1–2 секції:
- Завершуємо моноліт вертикальних елементів 5 поверху та монтуємо опалубку під плиту перекриття над ним.
7 секція:
- Завершується формування опалубки для бетонування плити перекриття над -2 рівнем паркінгу.
Стилобатна частина
Паралельно триває розробка котловану під стилобатну частину − простір, що об’єднає секції та стане частиною дворівневого підземного паркінгу. А на експлуатованій покрівлі запроєктовано внутрішній двір комплексу − з озелененням, благоустроєм та простором для відпочинку мешканців.
