Відеозвіт
Звітуємо про хід робіт станом на 16.06.2026:
- Закінчили гідроізоляцію паркінгу 3-4 секцій та розпочали зворотну засипку.

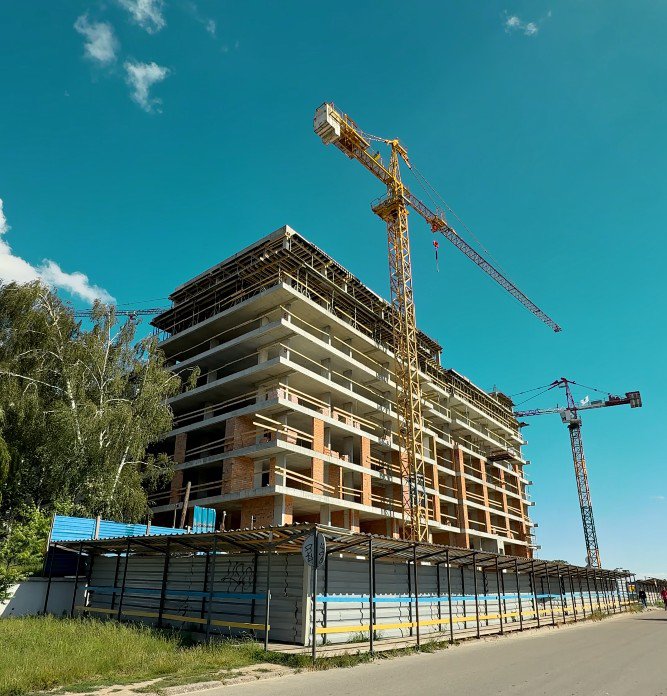

- Секція 4
Монолітний каркас усіх 8 житлових поверхів повністю готовий. На даху будівлі триває влаштування технічних приміщень. Кладка (мурування) зовнішніх і внутрішніх стін керамічними блоками виконується по 5 поверх включно.
- Секція 3
Зведення 8 наземних поверхів моноліту також завершено. Мурування стін триває на рівні 5 поверху.
- Секції 5–6
Монтаж опалубки плити перекриття над 6 житловим поверхом. Почали кладку стін на 1-2 поверхах.
- Секції 1–2
Триває влаштування перекриття над дворівневим підземним паркінгом.
