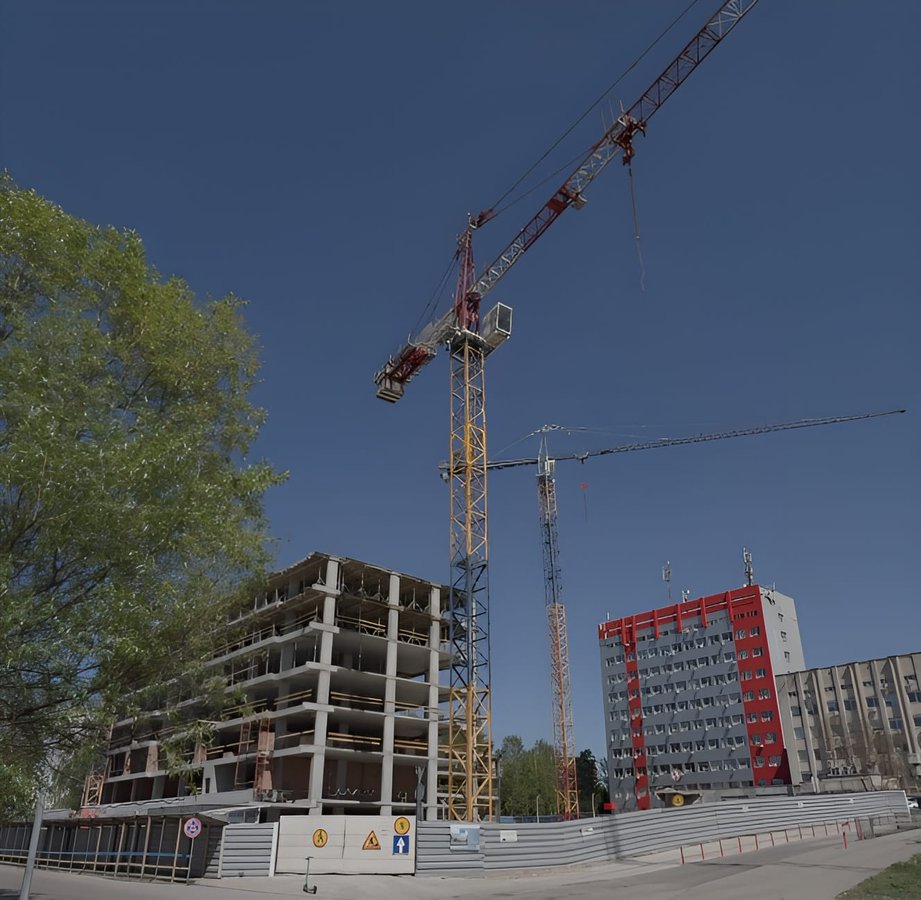

Розпочали новий важливий етап – мурування зовнішніх та міжквартирних стін у 3 та 4 секціях:
- Секція 4
За місяць підняли залізобетонний каркас ще на два поверхи. Триває влаштування вертикальних елементів 7 наземного поверху. Триває мурування керамоблоком зовнішніх та міжквартирних стін на -1, 1, 2 поверхах.
- Секція 3
Триває влаштування плити перекриття над 6 житловим поверхом. Паралельно також стартувало мурування стін -1, 1 та 2 поверхів.
- Секції 5–6
Забетоновано плиту перекриття над 3 житловим поверхом.
- Секції 1–2
Активні роботи в підземній частині: триває армування перекриття над -2 рівнем паркінгу.
