Відеозвіт
І черга
Завершуємо фасадні роботи у 2 секції будинку 23В. Чекаємо на сприятливі погодні умови, щоб розпочати озеленення газонів.
ІІ черга
3 секція:

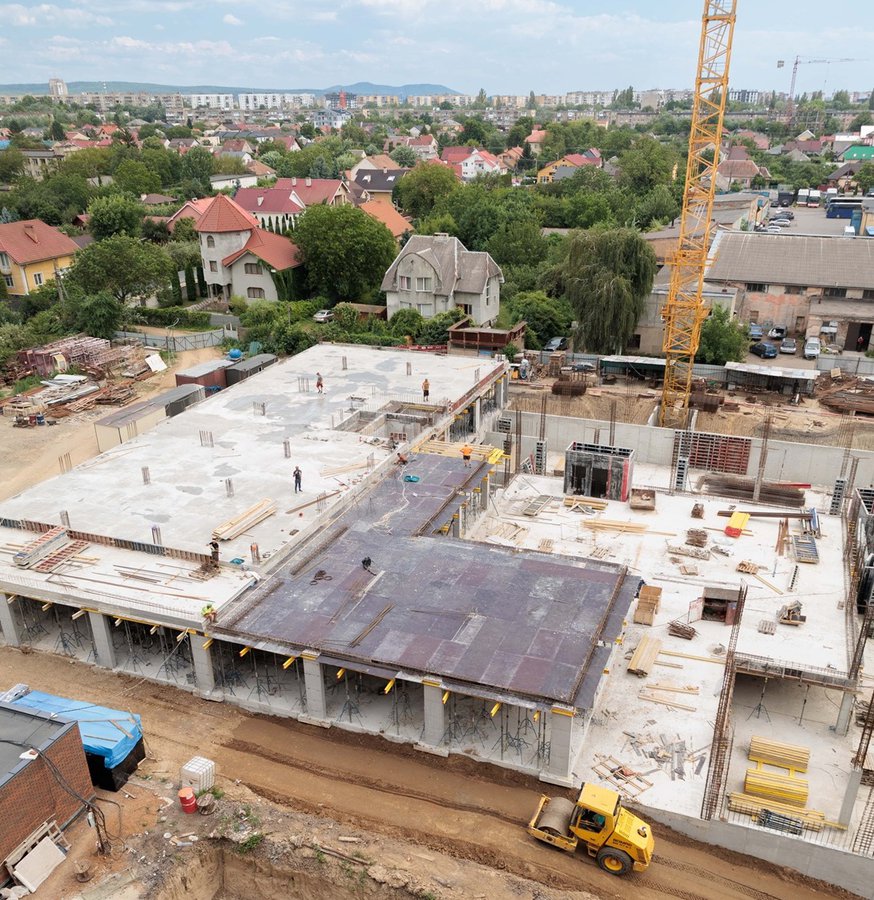

- Забетоновано плиту перекриття над 1 поверхом – у безперервному режимі прийнято та залито 169,5 м3 бетону. Цей простір незабаром стане частиною торгово-сервісної інфраструктури у складі комплексу.
- Проміжок стилобату між 2 та 3 секціями – зведення залізобетонного каркасу наземного поверху.
2 секція:
- По зовнішньому периметру зводять огороджувальні стіни паркінгу.
- Виконують основу (підбетонку) під влаштування підлоги -1 поверху.
- Виконано влаштування ліфтової діафрагми.
- Виконується зворотна засипка пазух котловану.
- Проміжок стилобату між 1 та 2 секціями – влаштування фундаментів та вертикальних конструкцій підземного поверху (паркінгу) секції.
1 секція
- Тривають фундаментні роботи.
