Будинок 23В
Секція 1

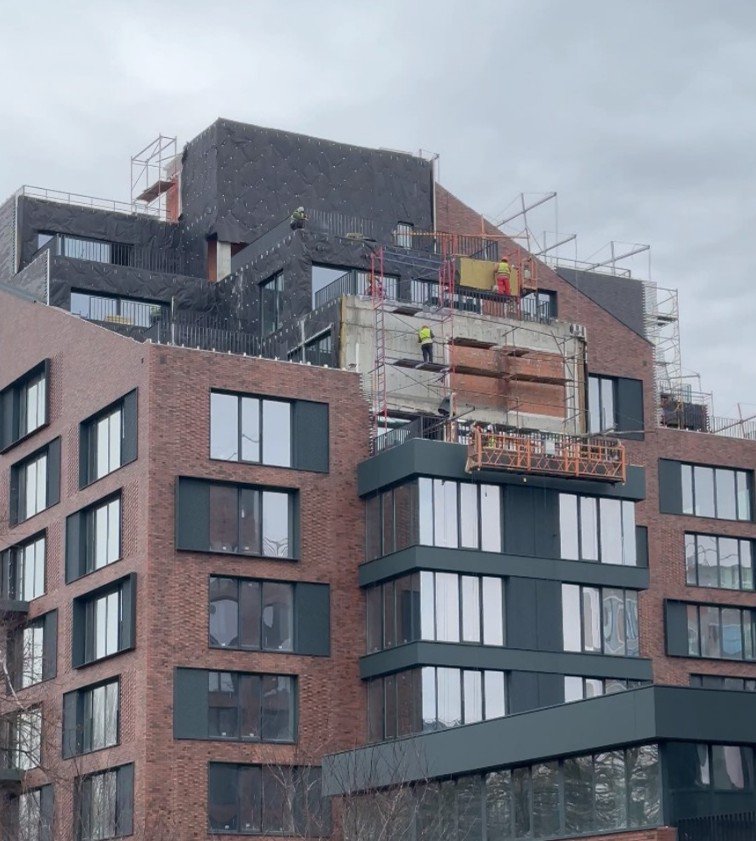

- Завершується оздоблення фасаду верхніх поверхів клінкером.
Секція 2
- Триває монтаж металоконструкцій НВФ, утеплювача та клінкерного оздоблення.
- Розведення труб опалення та водопостачання виконано. Триває монтаж стояків системи опалення.
- Завершується монтаж електрощитового обладнання.
- Триває оздоблення стін МЗК декоративною штукатуркою.
Будинок 23Б
Секція 1
- Триває монтаж металоконструкцій НВФ, утеплювача та клінкерного оздоблення.
- Розпочали монтаж теплових пунктів у квартирах.
Секція 2
- Триває монтаж металоконструкцій НВФ, утеплювача та оздоблення клінкером.
- Триває монтаж стояків системи водопостачання.
- Завершено монтаж стояків побутової каналізації.
- Триває монтаж покажчиків та оповіщувачів системи протипожежного захисту.
- Оздоблювальні роботи у МЗК – завершено.
Лобі:
- Завершують монтаж декоративних елементів підвісної стелі та фарбування стін.
Паркінг:
- Монтаж секційних воріт в'їзної групи.
- Монтаж сантехнічного обладнання в укритті.
Благоустрій:
- Перенесли будівельний паркан. Укладання тротуарної плитки на прибудинковій вздовж Слов’янської набережної завершено. Прохід відкрили для пішоходів.
- Продовжуються роботи з благоустрою двора та прибудинкової з боку ЖК «Будапешт».
Зовнішні мережі:
- Завершуються роботи з підключення комплексу до міської системи газопостачання.
- Системи водопостачання та каналізації врізано до міських мереж, отримано довідки, що підтверджують відповідність ТУ.
