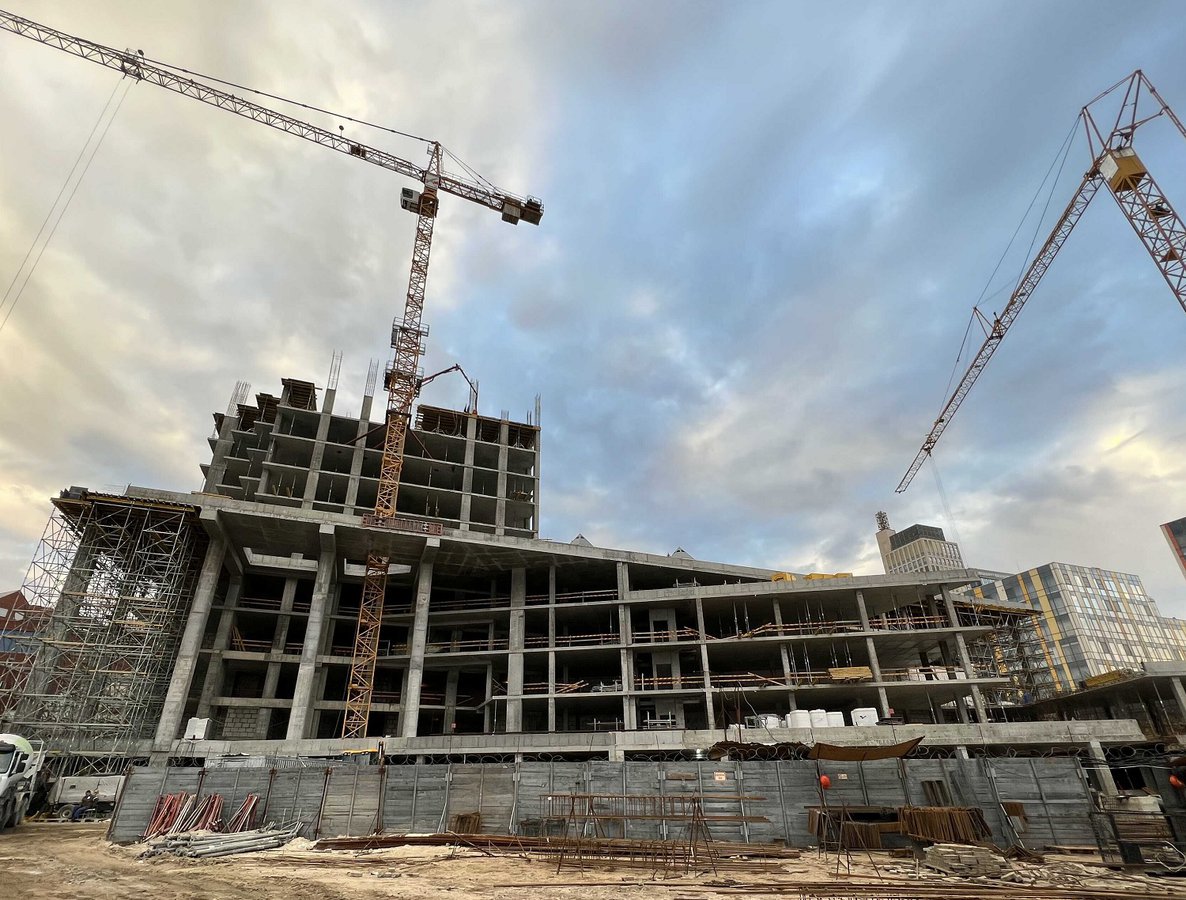

MOZART
- «Пиріг» покрівлі стилобату та будівлі – 90%. Триває влаштування терас, балконів і лоджій.
- Монтаж профілю завершено. Триває радіусне скління 2 секції.
- Виконується оздоблення «мокрий фасад» та монтаж плитки на стилобаті, облицювання клінкером НВФ у висотній частині.
- Обв'язка та влаштування ТП дахової котельні завершені. Монтаж труб опалення − у торцевих квартирах. ІТП Herz встановлені.
- Побутова каналізація – виконана.
- Водопостачання – обв'язка насосної станції.
- Виконано розведення електропостачання у стилобаті, лобі та МЗК, монтують освітлення сходових маршів.
- Розведення кабелю пожежної сигналізації виконано. Система вентиляції – вводи до квартир 4-9 поверхів. Димовидалення – монтаж клапанів та решіток.
- Багатошарове покриття підлоги паркінгу виконане. В'їзні пандуси на -1 та 2 поверхи готові.
- Виконано обладнання ліфтових шахт. Триває монтаж ліфтів KONE.
- Виконується стяжка підлоги в торцевих квартирах.
- Штукатурка та укладання плитки в МЗК на поверхах та сходових клітках.
- У лобі – облицювання клінкерною плиткою стін, підлоги та подіуму.
- Планування прибудинкової території, влаштування колодязів зливової каналізації.
MAYAK
- Залито понад 1500 м3 бетону!
- Нарощуємо вежу – вийшли на 6-7 поверхи над дахом стилобату (0 рівень).
- Бетонування кругової рампи паркінгу з боку ЖК "Фестивальний" виконано.
- Готуємось до облаштування «пирога» експлуатованої покрівлі стилобату.
- Кладка з -5 по -1 поверх виконана на 98%.
- У паркінгу розпочали монтаж систем вентиляції та димовидалення.
- Земляні роботи, підпірна стіна, фундаменти та конструкції нижнього рівня кругової рампи паркінгу з боку ЖК «Амстердам» виконані. Триває влаштування опалубки плити перекриття.
MARSHALL
І черга:
- Зведення моноліту – на рівні 11-12 поверхів.
- Кам'яні роботи – по 8 поверх включно, кладка з 1 по 6 поверх завершена.
- Завезли базальтовий утеплювач та клінкерну плитку – готуємось до монтажу НВФ.
ІІ черга:
- Триває бетонування стін, колон та діафрагм -1 рівня паркінгу, над ним частково виконана плита перекриття.
- Приступили до влаштування вертикальних елементів 1 поверху стилобату.
