Видеоотчет со стройплощадки MECENAT на 08 октября 2025

Высоковольтный силовой кабель электросети вынесен за пределы строительной площадки для продолжения разработки котлована вдоль 1-2 секции.

Завершается вынос канализационной сети за пределы строительной площадки для дальнейших работ по устройству котлована под 6 жилой секцией и офисной башней.

Выполнена бетонная подготовка (подбетонка) под фундамент плиту 3,4 и 5 секций.

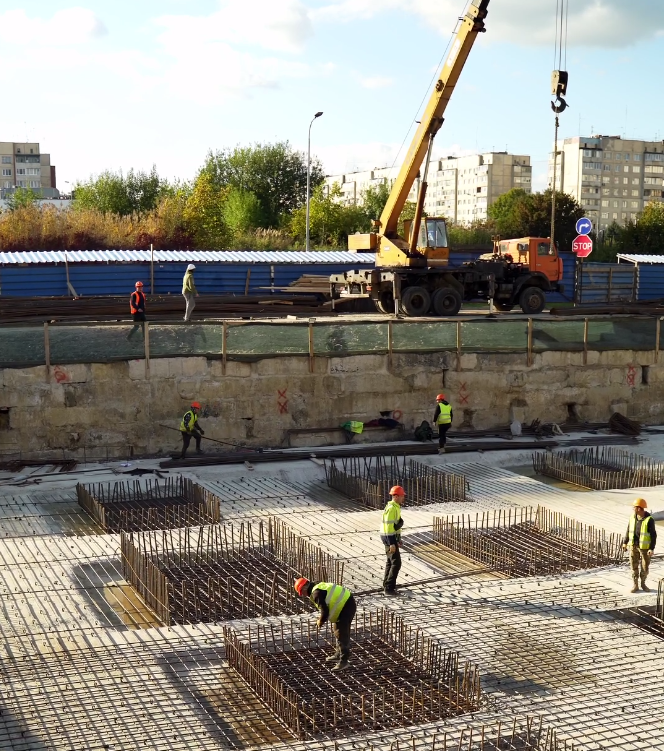

Продолжаются работы по армированию фундаментной плиты 3-4 секций.

Кроме строительного, также закладываем «фундамент» добрососедских отношений – выполнена замена участка канализационной сети и восстановлено благоустройство на месте проведения работ на парковке соседнего Бизнес Центра.
