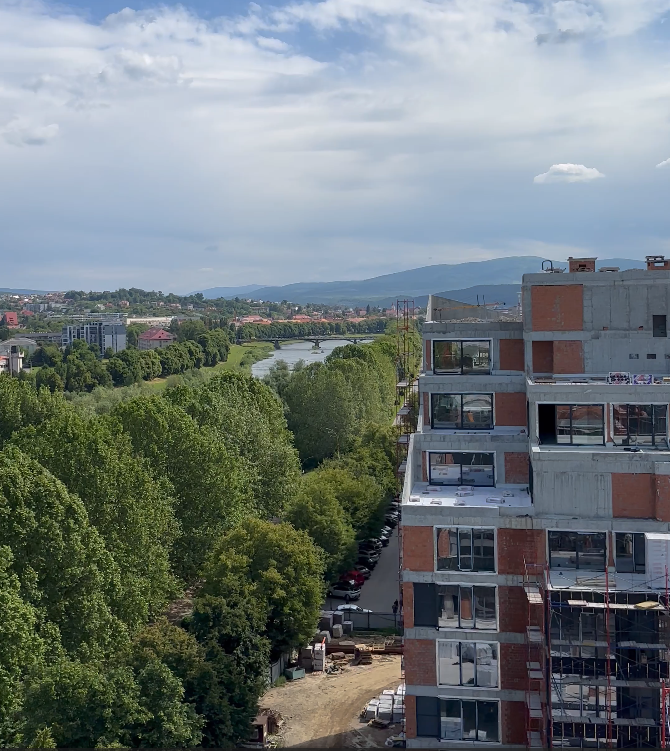

Видеоотчет со стройплощадки MAVERICK на 28 мая 2025

Дом 23В
Секция 1

  • Кровельные элементы системы дымоудаления смонтированы.
  • В котельной и теплопункте идет монтаж оборудования. Установлены конденсационные газовые котлы Buderus Logamax plus.
  • Завершается установка металлоконструкций НВФ и негорючего базальтового утеплителя. Продолжается отделка фасада клинкером.
  • Разводка до квартир труб отопления, водоснабжения, электросетей и приточно-вытяжной вентиляции – выполнено. Бытовая канализация – по 9 этаж.
  • Разводка труб отопления в квартирах – выполнено 3-10 этажи. Продолжается бетонирование стяжки.
  • Продолжается монтаж слаботочных сетей.
  • Продолжается монтаж лифтового оборудования.


Секция 2

  • Монолит – завершен.
  • Укладка наружных и внутренних стен – работы на 7 этаже.
  • Продолжается монтаж оконных конструкций на базе теплого алюминиевого профиля Schuco и остекление двухкамерными мультифункциональными стеклопакетами – 2-5 этажи.
  • Штукатурка стен МОПов – 2-3 этажи.
  • Начали разводку систем пожарной безопасности.





Дом 23Б
Секция 1

  • Кровельные работы завершены. Забетонирована стяжка пола на террасах верхних этажей.
  • Проводится монтаж металлоконструкций НВФ и негорючего базальтового утеплителя.
  • Разводка до квартир труб отопления и водоснабжения – выполнено.
  • Разводка труб отопления в квартирах – выполнено 5-6/8-10 этажи.
  • Продолжается разводка электросетей и монтаж электрощитов.
  • Отделка МОПов: штукатурка стен – выполнена, продолжается укладка керамогранита на пол.


Секция 2

  • Монолит и кладка завершены.
  • Оконные конструкции и остекление – работы на 2-6 этажах.
  • Начали разводку электросетей и систем пожарной безопасности.


Паркинг: начали работы по обустройству поверхности полов.

Благоустройство:

  • Продолжается укладка многослойной кровли над паркингом – будущего внутреннего двора.
  • Тротуарная плитка уже на площадке.


Внешние сети:

  • На площадку доставлены 2 шкафовых газорегуляторных пункта (ШГРП).
  • Закуплен кабель для ТП.


Внутрипольные конвекторы для квартир первых секций 23В и 23Б уже доставлены.


Демонтирован второй из трех башенных кранов – запланированный для него объем работ завершен.
