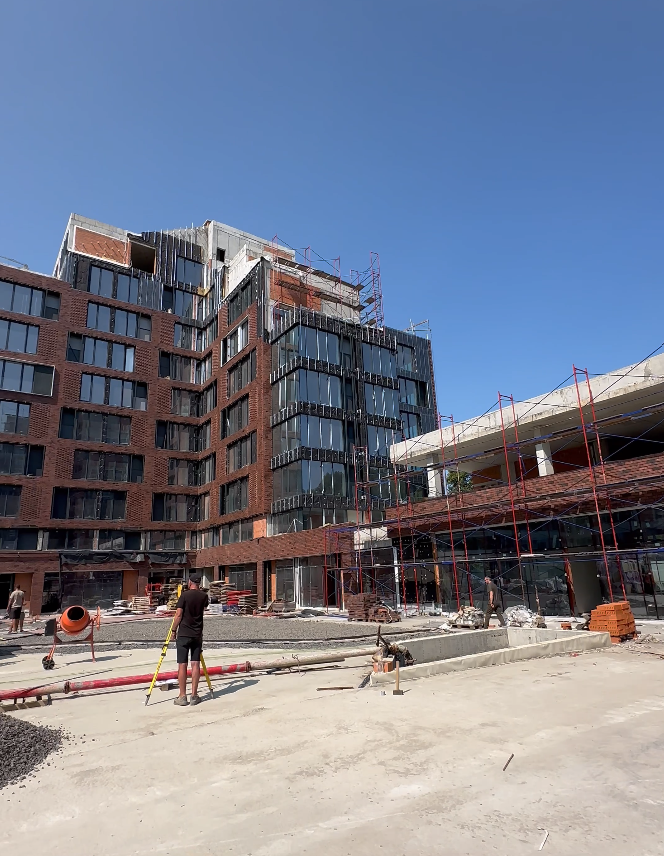

Дом 23В
Секция 1
- Продолжается отделка фасада клинкером.
- Прокладывают трубу газоснабжения по фасаду здания к котельной.
- Разводка внутренних инженерных сетей завершена. Продолжается монтаж стояков водоснабжения.
- Установлены двери в квартирах и коммерческих помещениях.
- Завершается отделка лифтовых холлов – 10 этаж
Секция 2
- Продолжается укладка многослойного покрытия кровли здания.
- Кладка внутренних стен – завершена.
- Монтаж оконных конструкций из теплого алюминиевого профиля Schuco и остекление двухкамерными мультифункциональными стеклопакетами – 5-7 этажи.
- Штукатурка стен МОПов – 2-3 этажи.
Дом 23Б
Секция 1
- Проводится монтаж металлоконструкций НВФ, утеплителя и отделка клинкером.
- Монтаж газовых конденсационных котлов Buderus и оборудования завершены.
- Разводка до квартир отопления, водоснабжения и хоз.-бытовой канализации – выполнено.
- Разводка отопления в квартирах и коммерции выполнено.
- Установлены двери в квартирах и коммерческих помещениях.
- Пусконаладка лифтов – выполнена.
Секция 2
- Продолжается укладка многослойного покрытия кровли здания, террас и устройство парапетов.
- Оконные конструкции и остекление – работы на 9-10 этажах.
- Выполнен монтаж кабельных линий электросетей и противопожарной безопасности.
- Дождевая канализация – выполнена по высотной части здания.
- Продолжается устройство стояков системы вентиляции.
- Начали разводку труб отопительной системы.
- Штукатурка стен МОПов – завершена.
Паркинг:
- Продолжается устройство поверхности пола.
- Начали выполнять светоотражающую разметку колонн и стен.
- Монтируют систему видеонаблюдения.
Благоустройство:
Во внутреннем дворе и вдоль Славянской набережной укладывают тротуарную плитку.
Внешние сети:
В паркинге приступили к монтажу кабельных линий к ТП.
Квартирные тепловые пункты – уже на площадке.
